Что такое строительные леса Ringlock?
Как возвести леса Ringlock
Процедура монтажа (шаг за шагом)
Проверка безопасности перед использованием
Советы по эффективности
Быстрый контрольный список перед началом работы

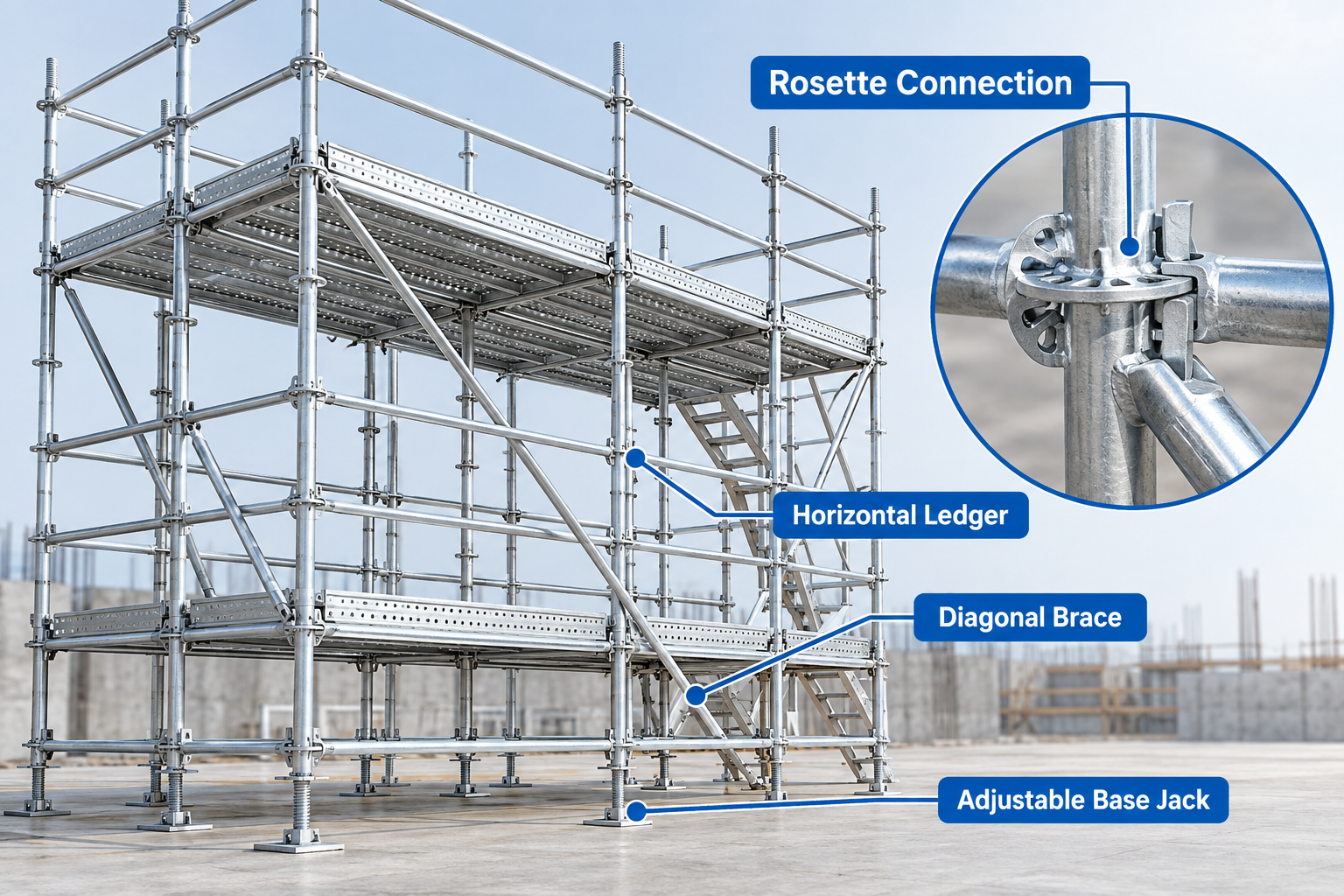

Строительные леса Ringlock — это модульные высокопрочные системные леса, построенные вокруг центрального соединителя розетки, который позволяет соединять до восьми независимых элементов конструкции в одном узле с помощью простых клиновых замков с молотковым приводом. Изготовленные преимущественно из высокопрочной конструкционной стали и обработанные горячим цинкованием, сверхпрочные системы строительных лесов Ringlock обеспечивают исключительную долговечность и превосходную коррозионную стойкость в промышленных котлах, морских платформах, мостах и коммерческих строительных проектах. Его розеточная конструкция включает четыре небольших прямоугольных паза для горизонтальных ригелей и четыре больших регулируемых паза для диагональных раскосов, что исключает необходимость использования незакрепленных болтов, гаек или традиционных соединительных зажимов, гарантируя при этом полную взаимозаменяемость компонентов и высокую несущую способность. Чтобы максимизировать безопасность и производительность на рабочей площадке, подрядчики часто полагаются на инженерные решения премиум-класса, такие как решения EASY , лидера в производстве высокопроизводительных модульных систем.
Монтаж строительных лесов Ringlock требует методического сочетания комплексного предварительного инженерного планирования, строгой подготовки площадки и систематической проверки компонентов для обеспечения устойчивости конструкции и безопасности рабочей силы.
Предварительное планирование включает в себя рассмотрение технических чертежей, анализ несущей способности грунта, проверку условий окружающей среды и расчет максимальных рабочих нагрузок перед доставкой лесов.
Перед разгрузкой любых стальных компонентов компетентный человек должен провести тщательное обследование объекта. Земля или опорная конструкция должны быть оценены, чтобы убедиться, что они могут выдержать совокупный вес системы строительных лесов Ringlock, нагрузки окружающей среды, такие как ветер или лед, и максимальные предполагаемые временные рабочие нагрузки. Испытания на устойчивость грунта или рейтинги структурных плит определяют, требуются ли опорные подоконники, деревянные отливы или сверхпрочные стальные распорные пластины для безопасного распределения вертикальных точечных нагрузок.
Комплексное инженерное планирование также включает в себя анализ опасностей над головой, высоковольтных линий электропередачи, подземных хранилищ и близлежащих транспортных маршрутов. В рабочих чертежах должна быть четко определена сетка компоновки, длина пролетов, высота подъема, места крепления к анкерной конструкции и консольные секции. Планирование протоколов безопасности, таких как создание запретных зон и координация использования оборудования для защиты от падения, гарантирует, что сборочная группа работает в контролируемой, безопасной среде.
Логистические соображения не менее важны на этапе планирования. Графики поставок материалов должны соответствовать последовательности монтажа, чтобы базовые компоненты, стандарты, бухгалтерские книги и распорки были доставлены в порядке. Создание выделенных мест для хранения материалов вблизи занимаемой площади снижает ненужную ручную работу, экономит энергию работников и устраняет беспорядок на площадке, который может привести к опасности споткнуться или повредить компоненты.
Проверка компонентов требует тщательной физической проверки всех вертикальных стоек, ригелей, раскосов, опорных домкратов и розеток для выявления и устранения поврежденного или деформированного оборудования.
Проверка вертикальных стандартов и розеток
Проверьте все вертикальные стандарты на предмет прямолинейности, изогнутости трубок или повреждений сварных соединений вокруг розеточных колец. Внимательно осмотрите каждое розеточное кольцо и убедитесь, что в соединительных пазах нет скоплений бетона, ржавчины или физических деформаций, которые могут помешать полной посадке клиновой головки ригеля.
Проверка горизонтальных ригелей и клиновых головок
Убедитесь, что горизонтальные ригели целы и не изогнуты по всей длине. Проверьте литые стальные клиновые головки с обоих концов и убедитесь, что невыпадающие клиновые штифты свободно перемещаются, не имеют признаков трещин или удлинений и надежно удерживаются в гнездах для головок.
Проверка базовых домкратов и аксессуаров
Осмотрите сварные швы опорной плиты, валы с резьбой и регулировочные гайки на предмет повреждения резьбы, чрезмерной коррозии или изгиба. Прежде чем транспортировать их на место монтажа, убедитесь, что обшивка, алюминиевые настилы, люковые лестницы, бортовые доски и головки диагональных распорок не имеют структурных дефектов.

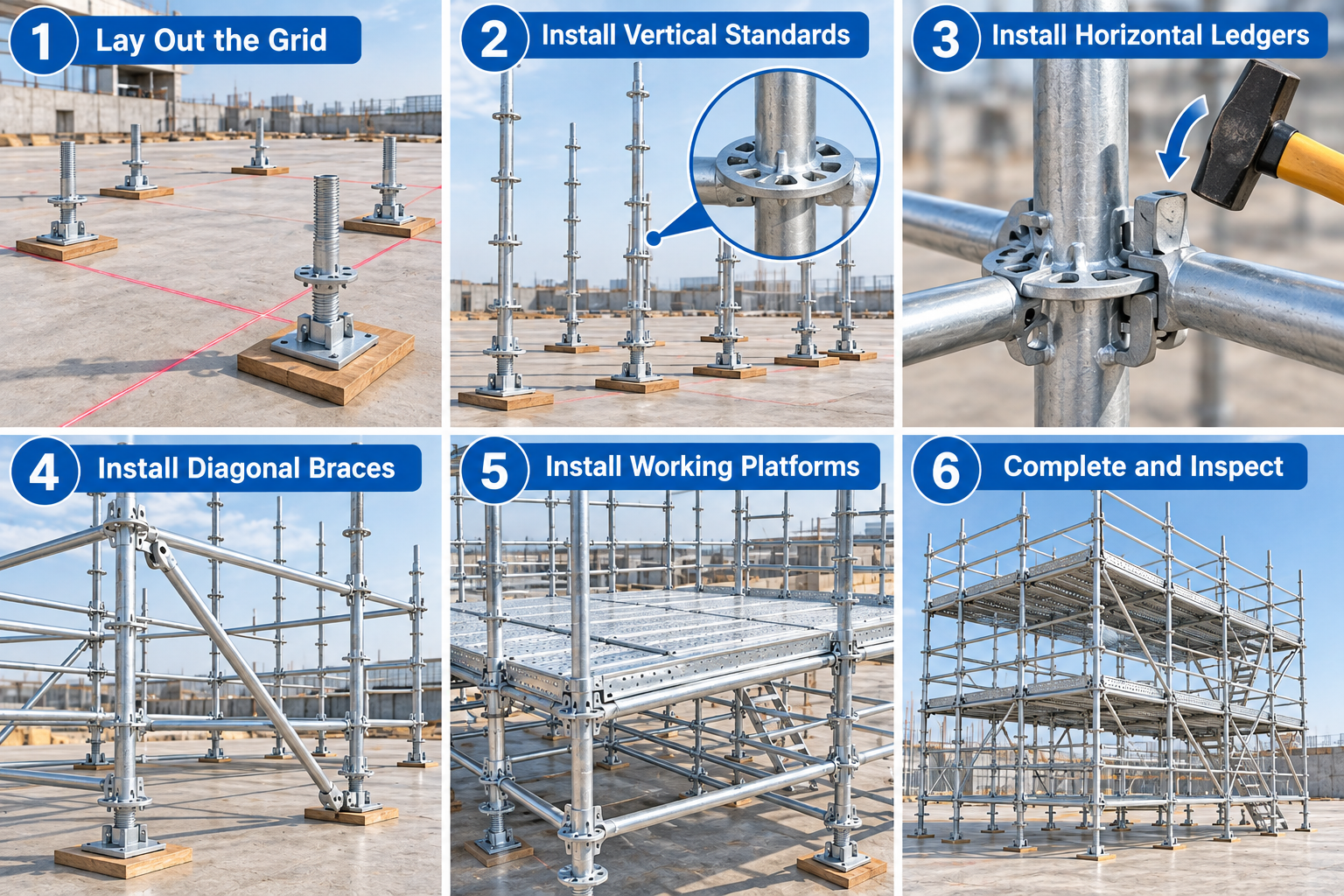

Начните с установления точных линий сетки с помощью рулетки и мела в соответствии с вашими инженерными чертежами, затем расположите непрерывные деревянные подоконники под каждой вертикальной опорой, чтобы равномерно распределить нагрузки. Установите регулируемые опорные домкраты для тяжелых условий эксплуатации по центру порогов, сохраняя длину их выдвижения в пределах безопасности, и наденьте опорный буртик на каждую штангу домкрата так, чтобы узел розетки находился непосредственно на регулировочной гайке. Наконец, используйте уровень и лазерный инструмент для всех соседних воротников, регулируя гайки по отдельности, чтобы гарантировать идеально квадратный и горизонтально ровный фундамент, прежде чем строить вверх.
Вставьте литые клиновые головки четырех горизонтальных перекладин в небольшие прямоугольные пазы розеток опорного воротника, чтобы автоматически выровнять раму по периметру под точными углами 90 градусов. Слегка постучите вниз по невыпадающим клиновым штырям с помощью строительного молотка, чтобы соединить опорные кольца вместе в единый прямоугольный модуль, не блокируя их навсегда, что позволит внести незначительные корректировки при выравнивании остальной части заземляющей сетки. Убедившись с помощью рулетки, что размеры противоположных диагоналей точно совпадают, плотно вбейте все клиновые штифты вниз до тех пор, пока они не зазвенят сплошным металлическим звуком, образуя квадратный и полностью заблокированный стартовый отсек.
Вставьте поворотные клиновые головки вертикальных диагональных раскосов в большие и широкие прорези розеток на соседних опорных кольцах и верхних стойках, позволяя раскосам естественным образом выровняться вдоль гипотенузы пролета. Закрепите оба конца диагональных раскосов, плотно вставив их невыпадающие клиновые штифты в узлы розетки, что фиксирует геометрию рамы в виде жестких треугольников, способных противостоять сдвигу ветра и боковому движению. Следуйте инженерному плану, чтобы повторить этот рисунок распорки на внешних сторонах пролета, постоянно дважды проверяя, чтобы все вертикальные стойки оставались отвесными с помощью спиртового уровня после затяжки клиньев.
Установите верхние вертикальные стойки непосредственно на патрубки или соединительные штифты нижних стоек, обеспечив полный контакт между концами труб, и закрепите соединение с помощью предохранительных стопорных штифтов, чтобы предотвратить случайное поднятие. Установите следующий уровень горизонтальных ригелей на заданной высоте подъема — обычно на расстоянии 2,0 метра друг от друга — и забейте клиновые замки до упора, чтобы установить верхнюю структурную коробку, работая с закрепленного временного настила с полной защитой от падения. Немедленно уложите стальные настилы строительных лесов или алюминиевые платформы на верхние балки, задействовав встроенные противоподъемные замки, чтобы создать непрерывную и безопасную рабочую платформу, прежде чем переходить к следующему вертикальному подъему.
Установите горизонтальные риги в узлы розеток на высоте 1,0 метра и 0,5 метра над рабочей палубой, чтобы они служили верхними и средними перилами вдоль всех открытых краев. Закрепите защитные стальные или деревянные борта вдоль границ платформы, чтобы предотвратить падение инструментов, строительных материалов и мусора с рабочей палубы на находящихся внизу рабочих. Интегрируйте внутренние лестничные башни или люковые площадки с решетчатыми лестницами непосредственно в компоновку строительных лесов, гарантируя, что рабочие смогут безопасно перемещаться между различными вертикальными уровнями в полностью защищенных зонах.
Проведите полный осмотр конструкции только что собранных строительных лесов, используя молоток, чтобы убедиться, что каждый клиновой штифт во всех соединениях розеток полностью установлен и зафиксирован. Проверьте каждый механический анкер и стеновую стяжку на соответствие графику проектирования, чтобы убедиться, что башня жестко привязана к основной конструкции здания, затем с помощью отвеса или оптического уровня убедитесь, что стандартное вертикальное выравнивание соответствует строгим строительным допускам. Как только вы подтвердите, что все рабочие настилы полностью обшиты досками, защита краев завершена, а пути доступа свободны, заполните и подпишите зеленую бирку проверки лесов (Scafftag) в каждой назначенной точке доступа, прежде чем открывать конструкцию для коммерческого использования.
Проверки безопасности перед использованием включают проверку допустимой нагрузки, проверку систем защиты от падения, подтверждение безопасности крепления анкеров и проверку официальных контрольных бирок.
Прежде чем допустить рабочих на вновь возведенные леса, инспекторы по технике безопасности должны убедиться, что конструкция полностью соответствует местным нормам безопасности и стандартам гигиены труда. Конструкции строительных лесов рассчитаны на определенные классы нагрузок: от легких для инспекционных работ до тяжелых для каменной кладки и хранения материалов. Превышение указанных предельных нагрузок ставит под угрозу безопасность конструкции и может привести к разрушению конструкции.
Инспекционный пункт | Стандартное требование | Корректирующие действия |
Розетка на танкетке | Управляемый, с твердым металлическим звуком | Повторно забейте клин до полной посадки. |
Вертикальные стандарты | Отвес с допуском 1:500 | Отрегулируйте винтовые домкраты/стяжки для выравнивания. |
Крепежные анкеры | Устанавливается согласно инженерному плану | Добавьте дополнительные механические анкеры |
Настил / Доски | Нулевой зазор, включены противоподъемные замки | Переставьте колоды, зафиксируйте защитные зажимы. |
Защита края | Ограждения на высоте 0,5 и 1,0 м, установлены борта. | Установите недостающие полки и борта. |
Базовые домкраты | Удлинительная резьба в пределах безопасного предела | Опустить гайку, при необходимости добавить базовые пороги. |
Непрерывный мониторинг и ежедневные предсменные проверки являются обязательными на протяжении всего срока эксплуатации строительных лесов. Суровые погодные явления, такие как сильный ветер, проливной дождь или заморозки, могут изменить устойчивость грунта или ослабить структурные связи. Регулярные ежедневные проверки гарантируют, что незначительные дефекты будут выявлены и немедленно устранены, прежде чем они перерастут в серьезные опасные риски.
Повысьте эффективность монтажа за счет оптимизации размещения материалов, привлечения обученных специализированных бригад, использования эффективных методов молотков и организации модульных рабочих процессов.
Стратегическая подготовка материалов
Расположите компоненты на рабочей площадке в соответствии с последовательностью монтажа. Систематическое группирование стандартов, ригелей и настилов рядом с точками подбора краном сокращает расстояние ручного перемещения и исключает время простоя, затрачиваемое на поиск деталей определенной длины.
Специализированные роли экипажа
Назначайте отдельные специализированные задачи членам экипажа, например, специалистам по планировке базы, разносчикам материалов, клиновым шкафчикам и установщикам палуб. Оптимизированное разделение труда создает ритм и значительно увеличивает скорость сборки.
Правильная техника забивания клина
Используйте специальные молотки для строительных лесов массой 500 г и аккуратно забейте клиновые штифты сверху. Избегайте чрезмерных ударов или использования слишком тяжелых кувалд, которые могут деформировать отлитые головки клиньев и затруднить демонтаж в будущем.
Интегрированные модульные сборки лесов Ringlock
Используйте стандартизированные длины компонентов по всей площади объекта. Единые размеры отсеков упрощают выбор ригелей, упрощают компоновку настила и позволяют монтажникам быстро создавать повторяющиеся модульные секции.
Эргономичные методы работы
Используйте механические подъемники, джин-колеса или крановые подъемники для транспортировки тяжелых стальных стандартов и настилов на верхние уровни. Сокращение ручного подъема над головой сводит к минимуму утомляемость работника, предотвращает травмы из-за перенапряжения мышц и поддерживает постоянную производительность в течение дня.
Быстрый контрольный список содержит обязательный протокол проверки, охватывающий устойчивость грунта, состояние компонентов, защитное снаряжение, точность компоновки и погодные условия.
Земляной фундамент уплотнен, выровнен и снабжен сплошными грязевыми отливами.
Все опорные домкраты, стандарты, ригели и распорки проверены на наличие дефектов.
Утвержденные строительные чертежи и расчеты нагрузок доступны на месте.
Средства индивидуальной защиты, включая каски, ботинки и страховочные ремни, готовы.
Зоны отчуждения отмечены защитной барьерной лентой для защиты наземного персонала.
Выявлены высоковольтные линии электропередачи и опасные объекты над головой, установлены безопасные расстояния
Опорные втулки, домкраты и стартовые ригели проверены на перпендикулярности и уровне с помощью прецизионных инструментов.
Прогнозы погоды проверены, чтобы убедиться, что скорость ветра и видимость безопасны для работы на высоте.
Высококачественные материалы для строительных лесов Ringlock систематически поставляются для обеспечения бесшовной сборки.
